Varför genomförs projektet?
Östersunds kommun växer, och ett stabilt elnät är avgörande för fortsatt utveckling. De befintliga ledningarna har nått sin tekniska livslängd och byts ut mot moderna lösningar med högre kapacitet. Detta skapar bättre förutsättningar för elförsörjning och framtidssäkrar området.
Hur genomförs arbetet?
Arbetet sker i etapper. Den första etappen är klar och har omfattat byte av de sjökablar som förser Frösön med ström. Grävningarna på Frösön är klara. Den andra etappen som omfattar byte av sjökablar och förstärkning mot Annersia är under teknisk planering för att hitta bästa möjliga lösning.
| Aktiviteter | Område | Tidpunkt |
|---|---|---|

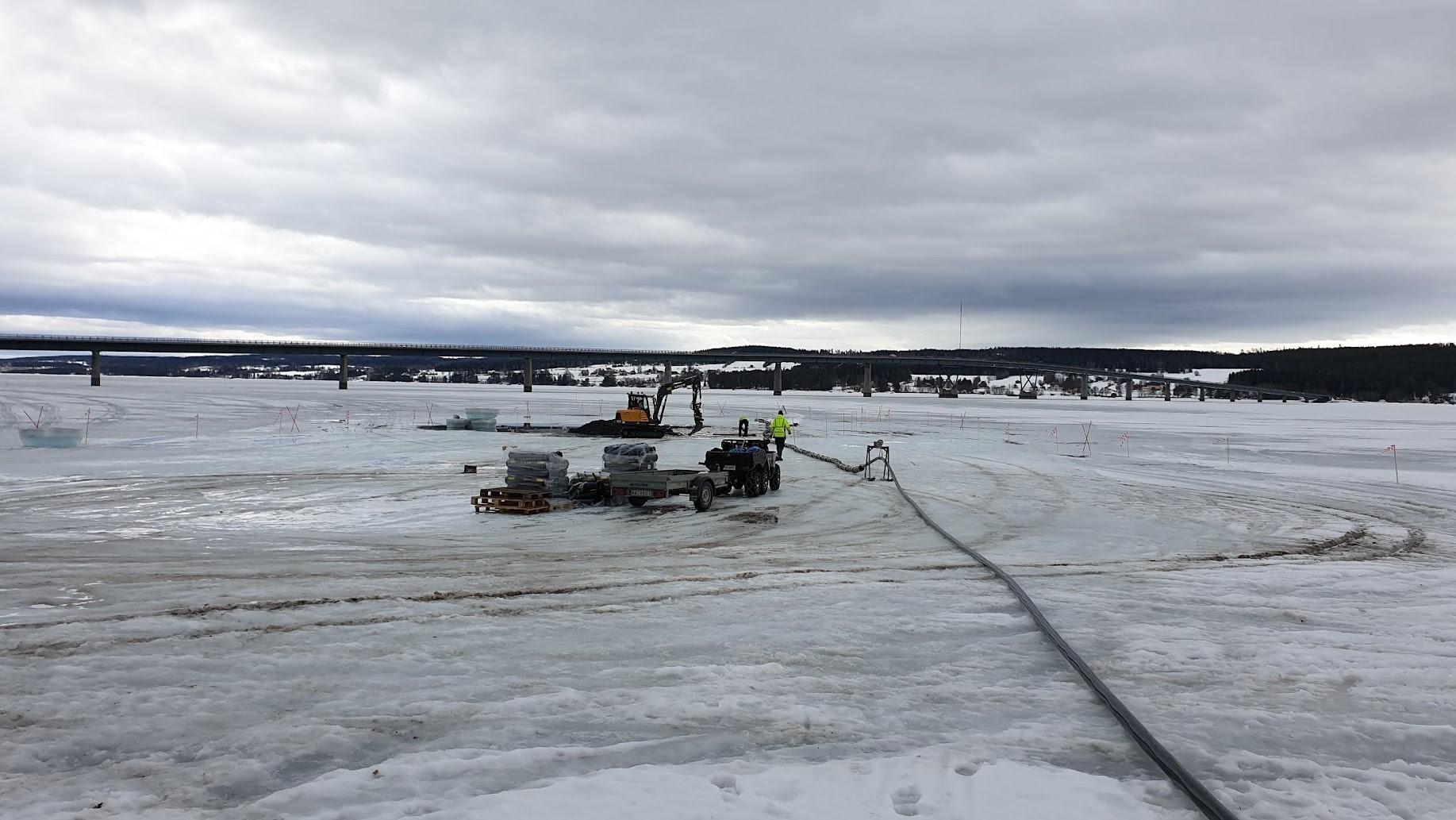

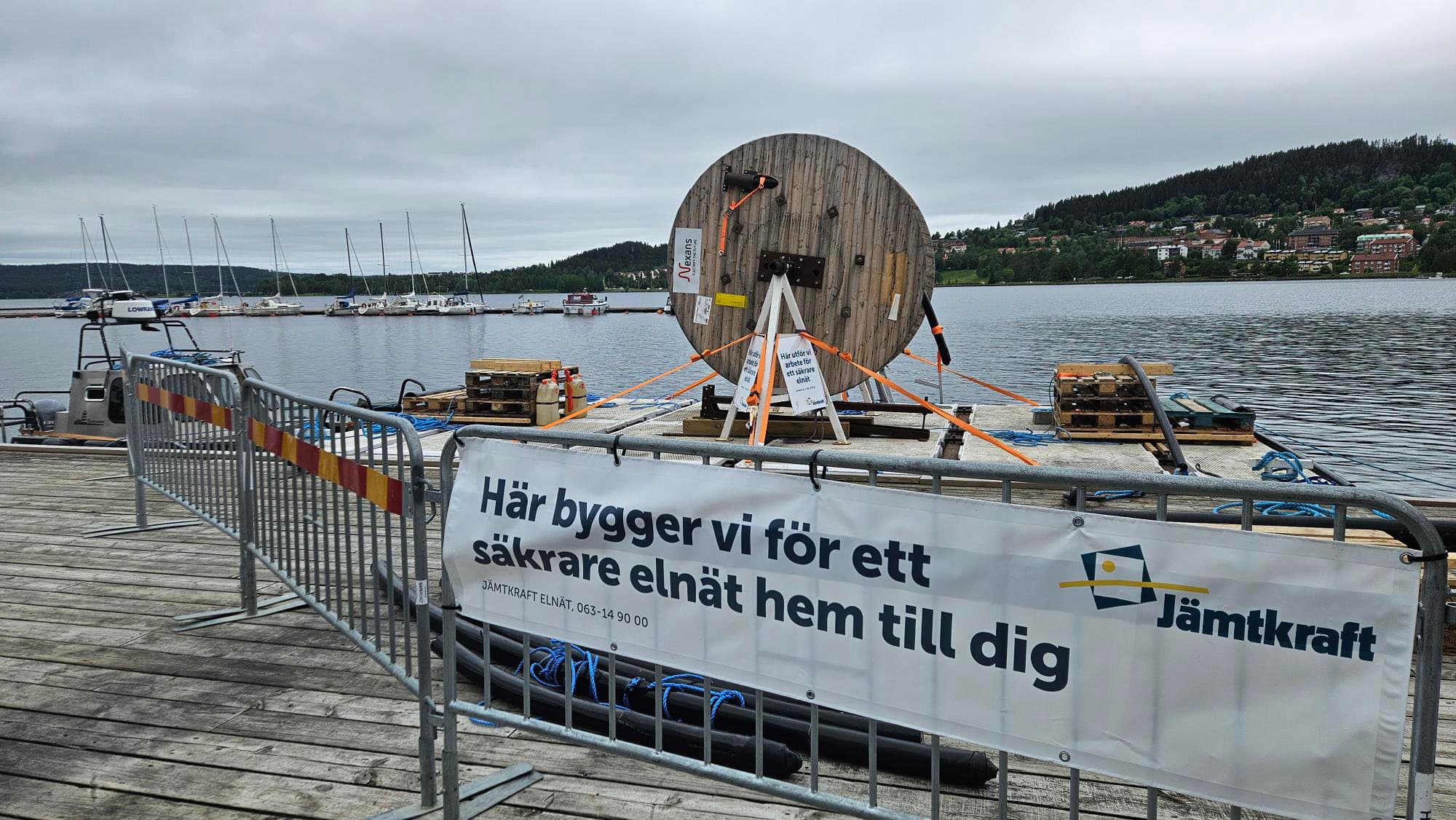

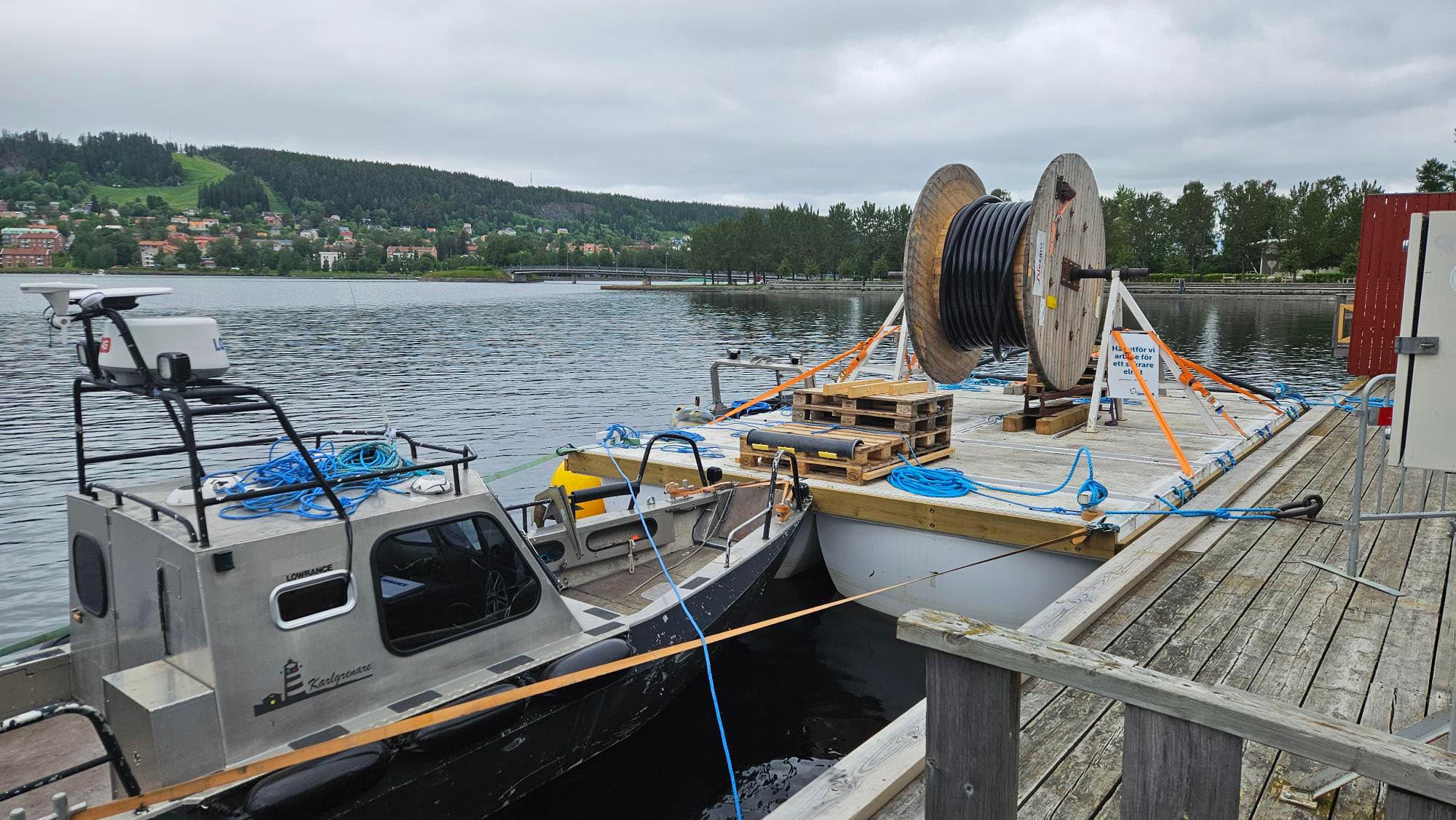

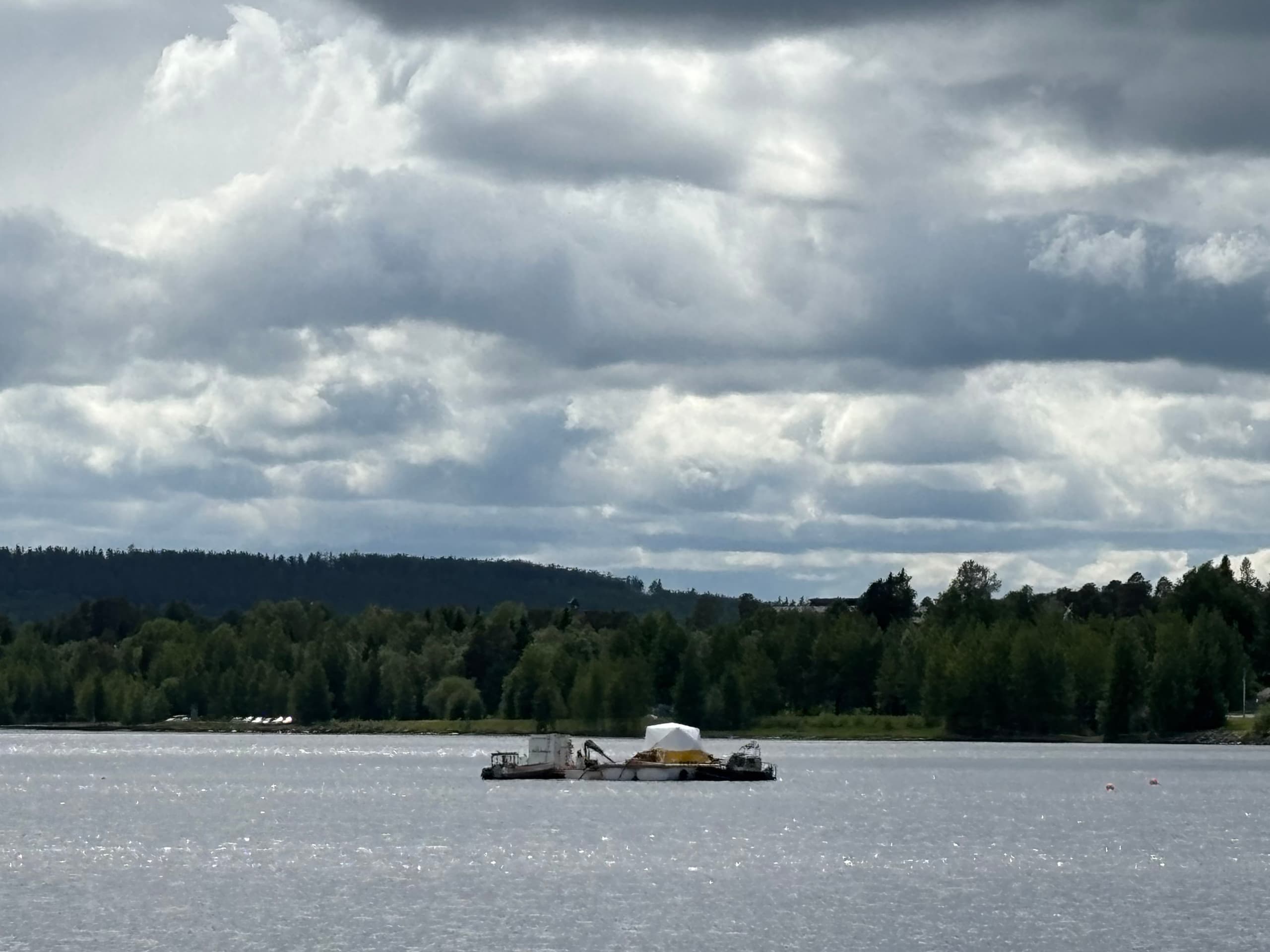

| Borrning, infästning och förläggning av sjökabel | Östersund–Frösön | Vår/sommar 2025 |
| Etapp 1: Kvartersarbeten | Räntmästarvägen, Örjansvägen, Byvägen, Frösövägen, Västerviksgränd och Mälltorpsgatan | Aug 2025–vår 2026 |
| Borrning, infästning och förläggning av sjökabel | Frösön–Annersia | 2026 |
