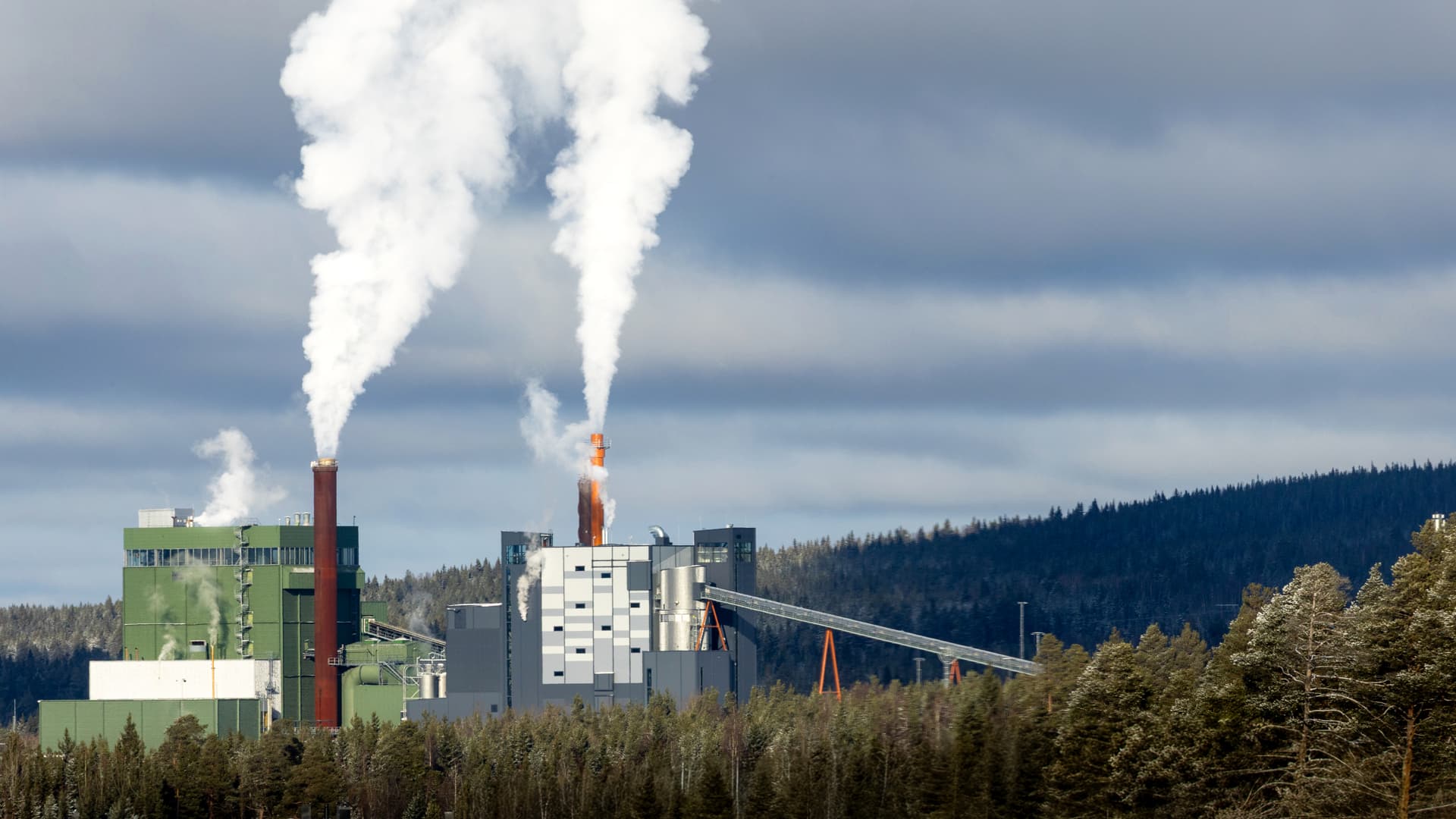

Nya kraftvärmeverket visade sin styrka i vinterkylan

När kylan slog till under jul- och nyårshelgerna sattes Östersunds fjärrvärmesystem på prov. Med temperaturer ner mot minus 29 grader blev det nya kraftvärmeverket i Lugnvik, KVV2, en avgörande faktor för att säkra värmen till Östersunds fjärrvärmekunder.

Vintern inleddes med betydligt kallare temperaturer än året innan. Redan under årets första dagar noterades temperaturer som var lägre än någon dag under hela föregående vinter. Samtidigt ökade belastningen kraftigt på fjärrvärmesystemet i Östersund. I Lugnvik gick både det gamla och nya kraftvärmeverket för högtryck under flera dygn i rad.

– Det här var ett riktigt elddop för vårt nya kraftvärmeverk som visade sig fungera väldigt bra, säger Staffan Swedin, avdelningschef för Värme Drift och Optimering.

Stärker kapaciteten i hela systemet

Det nya kraftvärmeverket kan nu jobba parallellt med det gamla, vilket ger en tydligt ökad kapacitet och flexibilitet. Det nya verket gör det möjligt att möta ett högre värmebehov och samtidigt skapa större marginaler i systemet under perioder med extrem kyla.

– Vi har klarat riktigt kallt väder med två kraftvärmeverk utan att behöva starta äldre reservanläggningar. Det är en stor styrka, säger Staffan.

– När det är riktigt kallt kan energin i Arctura förbrukas flera gånger under ett dygn.

Klarar höga belastningar – dygnet runt

Vid sträng kyla minskar marginalerna snabbt i fjärrvärmesystemet. Värmelagret Arctura, som under sommaren kan försörja staden i flera dagar, töms då betydligt snabbare.

– När det är riktigt kallt kan energin i Arctura förbrukas flera gånger under ett dygn. Då måste produktionen hela tiden fyllas på, annars märks det direkt hos kunderna, säger Staffan.

Samtidigt ställer den höga produktionen ökade krav på hela anläggningen. Bränslehanteringen måste gå med betydligt högre hastighet och även mindre störningar behöver hanteras snabbt för att inte påverka värmeleveransen till våra kunder.

Rekord i elproduktion

Driften med två kraftvärmeverk innebar också att elproduktionen nådde nya nivåer under perioden.

– Vi lyckades komma upp i en effekt på 52 MW el, vilket är rekord. Samtidigt är det viktigt att komma ihåg att värmeleveransen alltid är det viktigaste. Elproduktionen anpassas efter att kunderna får sin värme, säger Staffan.

Det är ett kvitto på att systemet fungerat

Klarade kylan utan avbrott

Trots de extrema förhållandena kunde värmeleveranserna upprätthållas under hela perioden.

– Alla kunder har fått sin värme under de här dagarna. Det är ett kvitto på att systemet fungerat, säger Staffan. Erfarenheterna från vintern blir nu viktiga inför kommande kalla perioder. När systemet trimmas in ytterligare och samspelet mellan anläggningarna fortsätter att utvecklas kan kapaciteten tas tillvara ännu bättre.

– Vi lär oss mycket av sådana här perioder, vilket gör att vi står ännu bättre rustade nästa gång kylan slår till, säger Staffan Swedin.
